金年会体育

【踏平坎坷成大道】 丰县湖西片区道路基础设施扶贫PPP项目建设纪实

发布日期:2021-12-27 浏览次数:96

丰县湖西片区道路基础设施扶贫PPP项目建设纪实


千古龙飞地,一代帝王乡。

丰县,一个历史悠久的小城市,位于淮海经济区的中心地带。一头是生态宜居城市,一头是美丽田园乡村,“串点、成线、连片”,四通八达的公路串起了美丽丰县的经络。2021年12月26日,顺利建成通车的518国道丰县赵庄段,以及即将完工的济徐高速顺河互通连接线,镶嵌在湖西革命老区的红色沃土上,就像横卧在丰县“西大门”的两条巨龙,承载着苏北人民全面脱贫的梦想,呼之欲出,飞向远方。

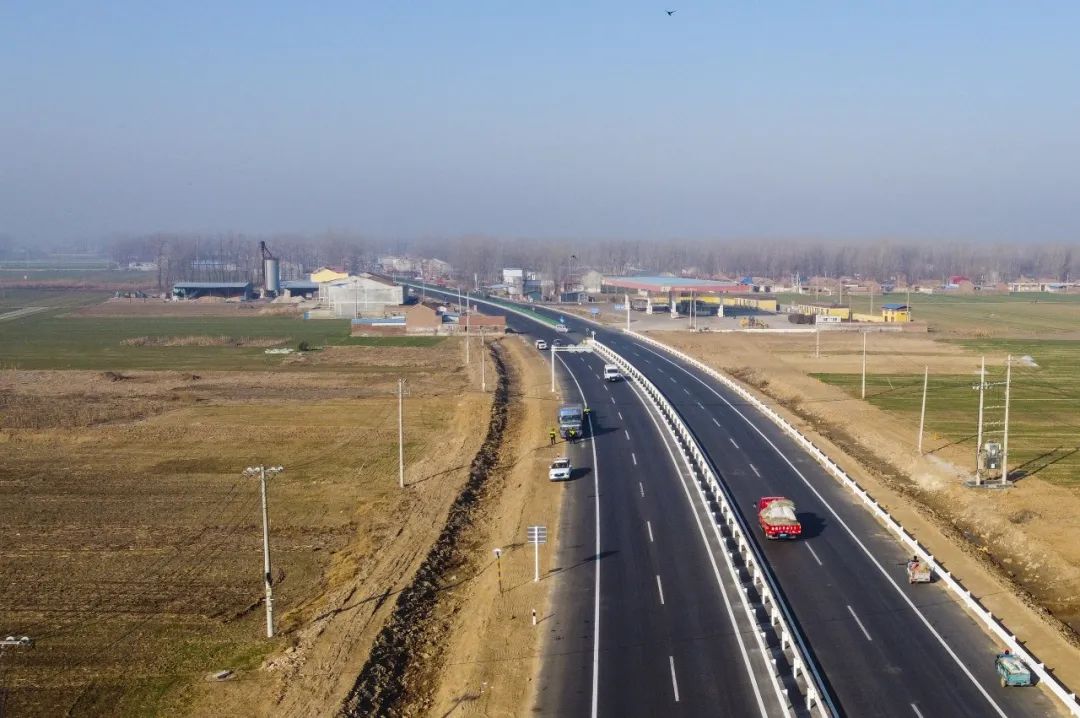

▲ 建成通车的518国道丰县赵庄段改扩建工程


没有条件,创造条件也要干


丰县湖西片区道路基础设施扶贫PPP项目包含518国道丰县赵庄段改扩建工程和济徐高速顺河互通连接线工程,其中518国道全线9.477公里,为一级道路,顺河互通连接线全线22.4公里,为二级道路,复新河大桥是顺河互通连接线的“卡脖子”工程,两条道路中间相距30公里。2020年5月20日,丰县湖西片区道路基础设施扶贫PPP项目正式破土动工,一场大战就此拉开帷幕。

“征拆缓慢,工作面移交少;土源紧缺,无法组织大面积施工;地下水丰富,路基的基底处理难度较大;公路施工专业技术人才极其紧缺,刚撸起袖子,便被泼了四盆冷水。”分管领导、一公司副总经理纪学伟鼓励大家说:“开弓没有回头箭,没有条件,咱们就想办法创造条件。”

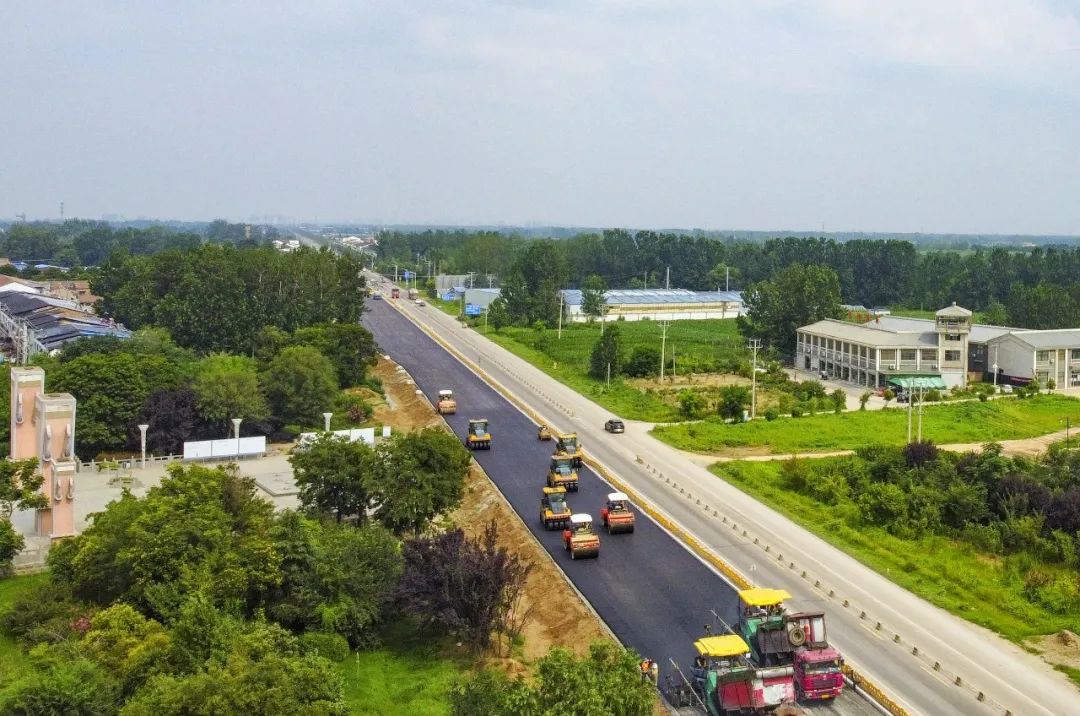

▲ 518国道沥青下面层摊铺

时任项目经理桂新富带领班子成员认真分析形势,针对横在项目部面前的这四大“拦路虎”,他亲自带着技术人员研究图纸和地基处理的方式方法,多次去丰县其他单位承建的公路项目进行学习,并邀请当地的公路施工技术专家到项目部进行授课,尤其是加强对软基处理、水泥土施工等关键工序的培训。尽管如此,项目部工程技术人员在与业主单位接触时,由于问题回复不及时、不准确等现象多次发生,让业主对项目的专业技术力量产生了质疑。

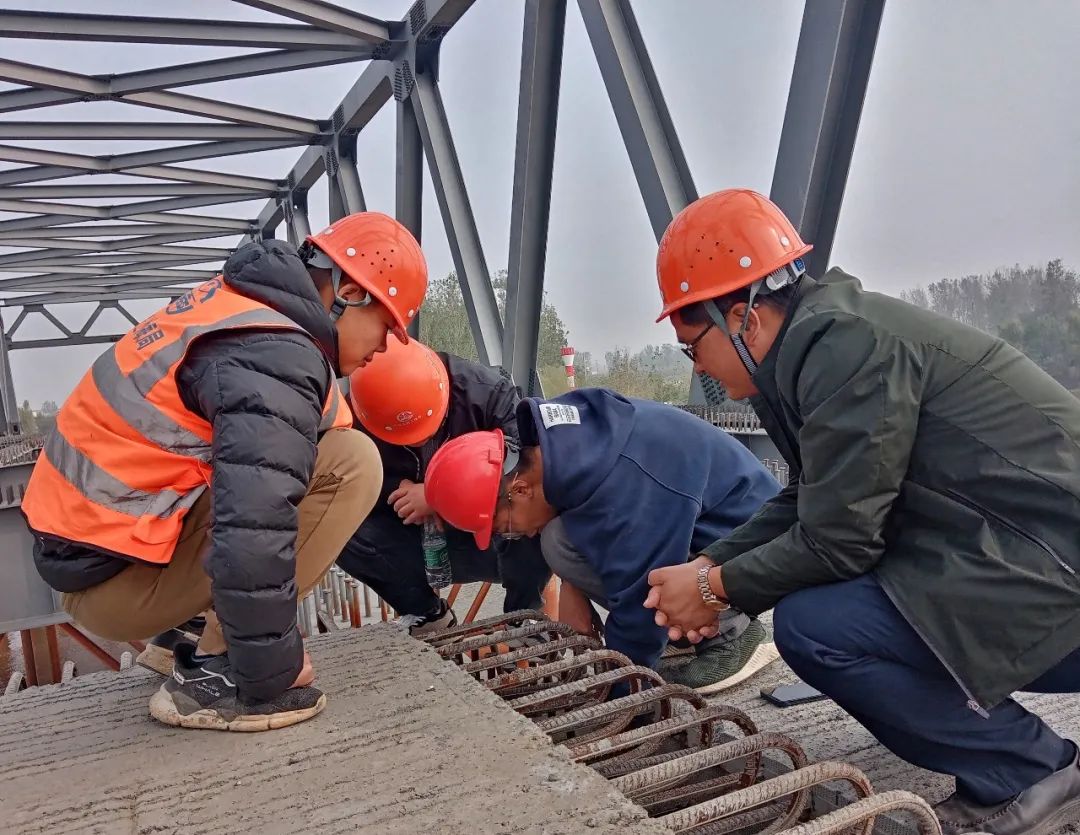

▲ 项目经理陈中竹带领技术人员开展技术攻关

“技术人员的培养也是需要时间的,打牢基础才能干出优质工程。”分管该工程的总指挥、丰县人大副主任程言东说道。一针强心剂,让项目部全体人员为之一振。于是,针对技术人员业务能力不强的问题,项目总工耿戌秋挑起了重担,制定了详细的培训计划,结合工程建设中的算量、测量、水泥土施工、水稳施工、沥青施工等工序,坚持每天抽出一小时对全体技术人员进行培训。同时,加强与设计单位、监理单位对接,针对技术上存在的难题,积极请教,先后克服了软基处理难、水泥土压实度不稳定等难题。不仅如此,他还积极与原施工单位和业主的对接,做好工作面的移交,利用了近半个月的时间,完成了6公里工作面的移交,为开工大干提供了有利条件,有效推动了工程建设进度。




千方百计,势必啃下硬骨头


2020年6月20日,518国道改扩建工程和顺河连接线工程开始了大面积土方施工,不巧的是,丰县位于平原地带,土源紧缺,刚开始还可以采取现存的土方进行施工,但近几年少有大规模的工程建设,土方闻风涨价,这让本就土源紧缺的形势,雪上加霜。“我干工程几十年了,还是头一次遇到这样的情况。”满脸愁容的项目物资总监韩运松满脸愁容道。

既是“无米之炊”,也不能难倒“巧妇”。韩运松前往山东、安徽等周边地区调研土源及市场价格。经过一番调研以后,发现从周边调运土方不仅成本高,而且运输时间较长,耽误现场的施工进度。因此,他积极与业主协商,采取公开招标的形式采购土方,业主单位以“实报实销”的方式为项目部计价,最终不仅规避了企业亏损的风险,而且有效解决了现场无土可用的尴尬局面。不仅如此,为预防后期砂石料供应不足,他积极关注市场价格,为避免材料价格浮动给项目带来损失,提前储备钢筋原材料、水稳地材等物资,为项目节约成本约156.2万元。

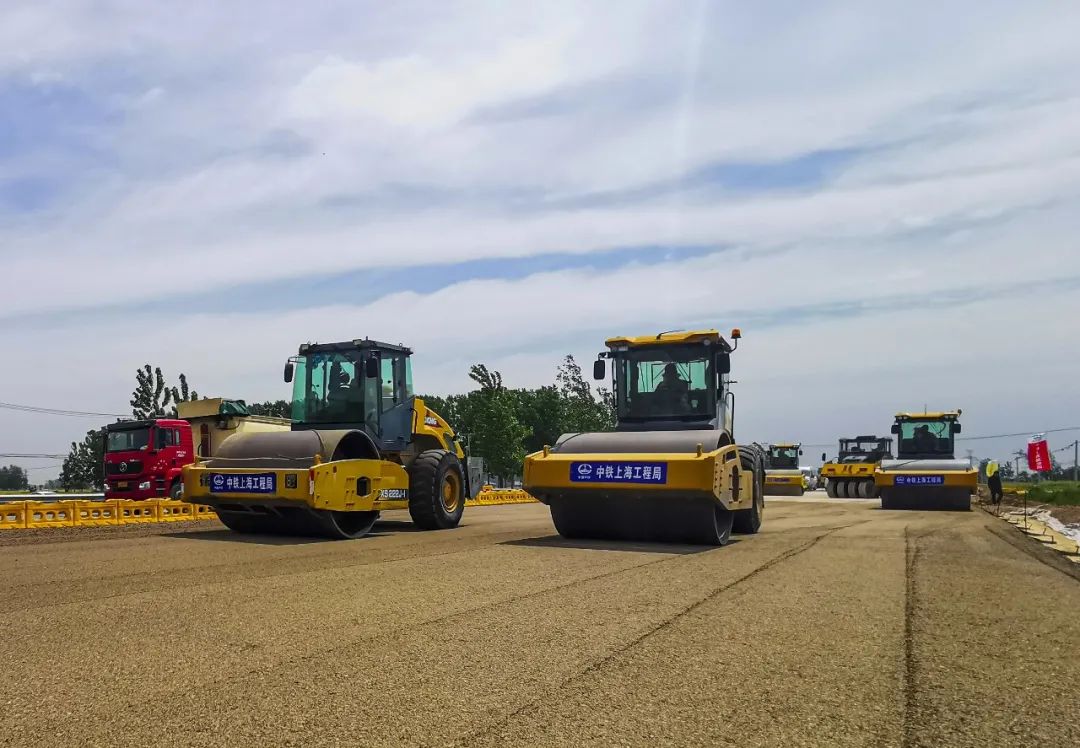

▲ 518国道改扩建工程水稳摊铺

一波未平一波又起。2020年7月14日,丰县迎来了一年一度的雨季,这对于公路施工无疑是致命的。518国道改扩建工程要在2021年国庆节实现贯通目标,顺河互通连接线先建段要于2020年12月31日前实现正式通车目标,于2021年11月30日前实现全线贯通的目标,正式通车意味着沥青摊铺、交安设施要具备条件。沥青摊铺对温度有着严格,根据丰县往年的温度状况,项目部决定在2020年11月25日前就要完成先建段沥青摊铺。

为此,项目部当即倒排工期,并将任务责任到人,全力以赴开展先建段的施工。可是雨季抢工,这让很多有经验的公路施工队伍也望而却步,本想着在雨季期间通过见缝插针的方式组织队伍进行抢工,可以弥补因为下雨耽误的时间。然而,丰县的雨季属于三天一场大雨、两天一场小雨,根本无法组织有效的施工。


▲ 518国道改扩建工程沥青路面全线贯通

“我们能不能把水泥土的施工工艺进行变更呢,减少因为雨季对水泥土施工的影响程度。”项目总工耿戌秋说道。于是,他积极邀请设计、监理等单位的专家到现场指导,寻求变更的方法,同时,他还向当地从事公路施工的前辈请教,如何降低雨季对施工的影响。经过多方研究,最终决定在雨季期间,雨一旦停止,立即将生石灰埋进素土内,经过短时间的消解,吸收素土中的水分,以此来降低素土的含水率,素土含水率降低到一定程度以后,马上着手水泥土施工。同时,疏通沿线的排水通道,以降低积水对路基的侵蚀。

就这样,全体参建人员见缝插针组织施工,在雨季期间完成了路基全部基底处理工作。2020年8月26日,丰县的雨季正式结束。短短的3公里战线上,35台机械24小时轮番作业,最终于2020年11月25日,全面完成了先建段的沥青摊铺,提前36天实现了业主下达节点目标。


深度融合,让党旗在施工

一线高高飘扬


丰县湖西片区道路基础设施扶贫PPP项目始终坚持大力开展“党建+”工作模式,党建引领项目施工生产、安全质量管控等,推进党建工作与生产经营深度融合。为了安全优质高效推进工程建设,项目党支部结合施工生产实际,以安全月、质量月、劳动竞赛、党史学习教育为契机,积极开展党员先锋岗、党员技术攻关、党员先锋工程、技能比武、我为群众办实事等活动,极大的鼓舞了全体参建员工的干劲,充分发挥了党员先锋模范作用和党支部战斗堡垒作用。


▲ “大干100天 决战518国道 向党的百年华诞献礼”劳动竞赛

今年4月,项目党支部联合丰县交通局党委开展了“大干100天 决战518国道 向党的百年华诞献礼”劳动竞赛活动,制定严格的奖罚措施,极大的激发了员工队伍的干劲,月度产值达3140万元,并于2021年10月3日,全面完成了沥青摊铺,实现了通车的目标。为快速拿下顺河互通连接线全线的“卡脖子”工程——复新河大桥,项目经理陈中竹带领党员技术攻关小组,根据既有河道现状、桥址地形地貌条件,快速对施工方案进行了经济和技术比较,将搭设钢栈桥施工平台变更为筑岛钢围堰施工,钢桁梁安装施工采用水中搭设临时钢管支架原位拼装施工方案,操作性更强,还节约了成本,仅用了3个月便完成了复新河大桥下部结构施工,41天完成了钢桁梁拼装任务。11月21日,复新河大桥就达到了车辆通行的条件,如期兑现节点目标。


▲ 项目帮助顺河镇互通连接线铺设排水系统获锦旗

今年以来,项目党支部还积极开展党史学习教育“我为群众办实事”活动,主动参与沿线村镇义务植树、修建农村道路、改建水渠,抗洪抢险等民生实事,尤其在修建农村道路和改建水渠过程中,积极与当地政府及水利部门沟通,查找当地水系不通的原因,先后购置了70余根长6米、直径40公分的波纹管,投入2台挖机同时作业,并结合原有排水管道,成功将顺河互通连接线全线22.4公里的水系全部打通,有效降低了当地近千亩农田汛期受灾的风险。与此同时,该项目部还利用顺河互通连接线老路的洗泡料及建筑废料,帮助丰县欢口镇修建村道3条,总长度约3.2公里,极大改善了欢口镇旧路“晴日起沙尘,雨天黄泥塘”的不利状况,方便了周边5个行政村近3000余名村民的出行。

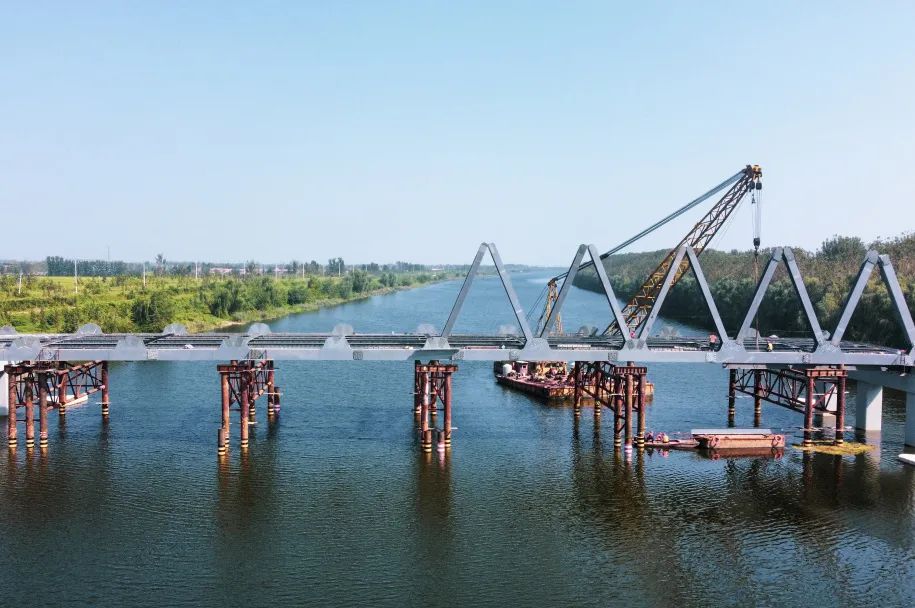

▲ 建设中的复新河大桥

心中有梦,脚下有路,征途漫漫,唯有奋斗。自项目进场以来,全体参建员工发扬“开路先锋”精神,克服了点多线长、工期紧、任务重等一切困难,取得了来之不易的成绩,项目也获评2021年徐州市“平安百年品质工程”荣誉称号,并两次获得沿线村镇赠送感谢信和锦旗。10月15日,依托本项目,一公司成功中标丰县西环物流园工程,成为在徐州地区第一个实现区域滚动发展的项目。





XML 地图
